Если коротко

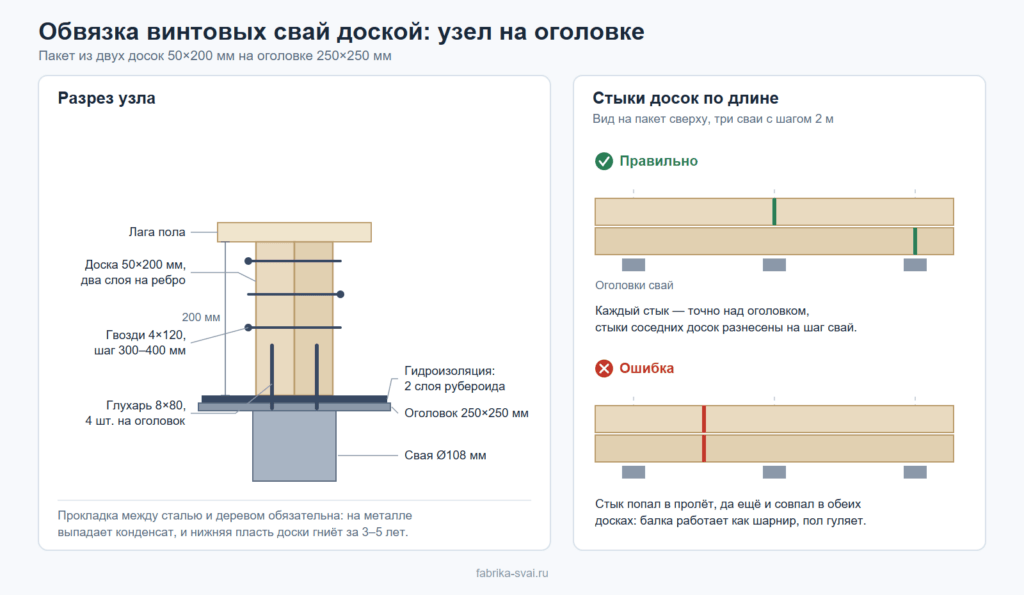

Обвязка свай доской — это балка, собранная из двух-трёх досок 50×200, поставленных на ребро и сплочённых в один пакет. Пакет ложится на оголовки, прижимается глухарями или болтами и превращает отдельные сваи в жёсткую раму. Для одноэтажного каркасного дома при шаге свай до 2,5 м сдвоенной доски 50×200 хватает с запасом по прочности вдвое. Гуляет пол обычно не от нехватки сечения, а от трёх вещей: стыки досок попали в пролёт, между металлом и деревом нет прокладки, углы не перевязаны. Ниже — сборка по шагам, узлы и разбор ошибок.
Когда обвязки из доски достаточно
Обвязка доской работает как обычная деревянная балка на опорах: чем больше расстояние между сваями, тем больше нужно сечение. Пакет из двух досок 50×200 — это балка 100×200 мм. Считать её несущую способность можно по СП 64.13330.2017 «Деревянные конструкции».
Табличное сопротивление изгибу для сосны и ели 2 сорта при высоте сечения до 50 см — 19,5 МПа, а для постоянной и длительной нагрузки его умножают на коэффициент длительной прочности 0,66. Получается около 13 МПа. Момент сопротивления балки 100×200 равен 667 см³, допустимый изгибающий момент — примерно 8,5 кН·м. При пролёте 2,5 м это около 1 100 кг на погонный метр, а с понижающими коэффициентами условий работы — порядка 900 кг. Стена каркасника с перекрытием и снегом даёт 400–600 кг на погонный метр. Запас — примерно двукратный.
Второй критерий — прогиб. Сам СП 64.13330.2017 отсылает по прогибам к СП 20.13330.2016 «Нагрузки и воздействия»: для пролётов около 3 м норматив — 1/150, то есть 17 мм при пролёте 2,5 м. В каркасном домостроении обвязку обычно считают по более жёсткому 1/250, это 10 мм. Расчётный прогиб пакета 100×200 под нагрузкой 600 кг/м — около 4,6 мм. По обоим критериям проходит.
Что выбрать под свой шаг свай
Шаг свай | Сечение обвязки из доски | Типичная постройка |
до 2,0 м | 2×50×150 (пакет 100×150) | терраса, хозблок, лёгкий каркас |
2,0–2,5 м | 2×50×200 (пакет 100×200) | одноэтажный каркасный дом, каркасная баня |
2,5–3,0 м | 3×50×200 (пакет 150×200) | каркасный дом с мансардой, тяжёлая кровля |
свыше 3,0 м | доска не подходит | нужен швеллер, двутавр или уменьшение шага |
Вывод из таблицы: доска закрывает весь диапазон шагов, который вообще применяется под каркасный дом, — а если пролёт вышел за 3 метра, дешевле добавить сваю, чем переходить на металл.
Когда доску брать не нужно
- Под брус или бревно: там нижний венец сам работает балкой, а обвязка из доски рядом с ним — лишний слой. Для сруба разбор в статье обвязка свай под деревянный дом.
- Под газобетон, кирпич и любую кладку: там нужен металлический или железобетонный ростверк.
- При перепаде высот сваи больше 60–70 см над землёй без раскосов: пакет из доски не держит боковую качку.
- Если сваи стоят не по одной линии, а «змейкой» с отклонением больше 50 мм: пакет придётся вести с эксцентриситетом, а это уже расчётная задача.
Сравнение доски с брусом, швеллером и бетоном по деньгам и срокам — в отдельном разборе, какую обвязку выбрать.
Какую доску брать: сорт, влажность, обработка
Сорт и геометрия
Берите обрезную доску хвойных пород 1 или 2 сорта по ГОСТ 8486-86. Третий сорт допускает сучки и обзол такого размера, что доска ломается по дефекту раньше расчётной нагрузки. Обзол — это остаток коры и скруглённой поверхности бревна на кромке доски.
Отдельно проверьте геометрию. На базе доска 50×200 часто оказывается 47×195, и это нормально: важно, чтобы в одном пакете все доски были одной высоты. Разброс в 5 мм по высоте — это ступенька под лагами пола.
Влажность
- Естественная влажность (25–40%) — рабочий вариант, если пакет сплачивается сразу и сохнет уже в конструкции. Дешевле на 30–40%.
- Камерная сушка (12–18%) — предпочтительнее: доску не ведёт, крепёж не ослабевает, обвязку можно сразу нагружать.
- Мокрая доска «с пилорамы» после дождя — не годится: антисептик в неё не впитается, а при усыхании гвозди в пакете дадут люфт.
Антисептирование
Обвязка стоит в 30–50 см над землёй, под ней сырой продуваемый подпол. Требования к защите дерева от биоразрушения задаёт ГОСТ 20022.0-2016. Практика простая: доску пропитывают антисептиком до сборки, в два прохода, с особым вниманием к пласти, которая ляжет на оголовок. Торцы, отпиленные на месте, промазывают отдельно — через торец дерево тянет влагу в десятки раз быстрее, чем через пласть.
Технология сборки: восемь шагов

Порядок работ отличается от обвязки брусом: пакет собирается прямо на оголовках, слой за слоем.
- Проверьте горизонт оголовков. Нивелир или гидроуровень по всем сваям. Расхождение больше 5 мм по площадке — подрезайте сваю и переваривайте оголовок, а не подкладывайте щепки.
- Загрунтуйте сварные швы. Оголовок приварен на объекте — шов не оцинкован. Два слоя грунта по металлу, иначе ржавчина пойдёт от шва.
- Уложите гидроизоляцию. Два слоя рубероида или самоклеящаяся битумная лента по площадке оголовка, с выпуском 10–15 мм за края.
- Разложите первый ряд досок по периметру. Стыки — только над оголовками. Углы — внахлёст, а не в торец.
- Прихватите первый ряд к оголовкам. По два глухаря на оголовок, окончательную затяжку оставьте на потом.
- Поставьте второй ряд со смещением стыков. Стык второй доски отводится от стыка первой минимум на один свайный шаг. Углы второго ряда перекрывают углы первого в противоположном направлении — получается перевязка, как в кирпичной кладке.
- Сплотите пакет. Гвозди 4×120 или конструкционные винты 5×100, два ряда по высоте, шаг 300–400 мм, в шахматном порядке. Отступ от кромки — не меньше 40 мм.
- Затяните крепёж к оголовкам окончательно и проверьте диагонали контура. Расхождение диагоналей прямоугольника больше 10 мм на 8 метров — контур перекошен, разбирайте угол.

Вертикальность и отметки свай проверяются до всего этого — методика описана в статье про проверку уровня монтажа свай.
Узлы и крепёж: что куда ставить

Тип крепежа для каждого узла свой. Универсального самореза, которым можно собрать всю обвязку, не существует.
Узел | Крепёж | Количество |
Сплачивание досок в пакет | гвоздь 4×120 или винт 5×100 | 2 ряда, шаг 300–400 мм, в шахматном порядке |
Пакет к оголовку 250×250 мм | глухарь 8×80 или болт М10 с шайбой | 4 шт. на оголовок, через штатные отверстия |
Угловой узел внахлёст | сквозной болт М10 + широкие шайбы | 2 шт. на угол, плюс гвозди сплачивания |
Стык по длине над оголовком | накладка из доски 50 мм, длина 800 мм | по 4 гвоздя в каждое плечо накладки |
Внутренняя балка к обвязке | стальная балочная опора (башмак) | 6–8 винтов по инструкции производителя |
Вывод из таблицы: чёрные саморезы по дереву 3,5×55 в этом списке отсутствуют — они хрупкие на срез и в силовых узлах обвязки не применяются.
Угол: почему внахлёст, а не в торец
Стык в торец держится только на крепеже: два болта работают на срез, и контур со временем «ромбится». Внахлёст доски заходят одна за другую на всю ширину пакета, и угол получает механический упор. При двух рядах перевязка идёт в разные стороны — угол становится замком.
Стык по длине: только над сваей
Доска идёт 6 метров, периметр дома — 28. Стыки неизбежны, и место у них одно: точно над оголовком. Стык в пролёте превращает балку в шарнир, и обвязка проседает под нагрузкой. Между стыками соседних досок пакета — минимум один шаг свай.
Прокладка между металлом и деревом
Металл оголовка холоднее дерева, на нём выпадает конденсат. Без прокладки нижняя пласть доски стоит мокрой каждую осень и весну. Два слоя рубероида или битумная лента решают вопрос за 700–1 500 ₽ на дом. Подробнее про защиту самого металла — в материале о гидроизоляции свайно-винтового фундамента.
Сколько стоит обвязка доской: дом 6×8
Периметр 28 метров плюс внутренняя балка 6 метров под несущую перегородку — итого 34 погонных метра пакета. Свай при шаге около 2 метров получается 16: четырнадцать по периметру и две промежуточные под внутреннюю балку. Цены розничные, Санкт-Петербург, на 2026 год.
Позиция | Количество | Ориентир стоимости |
Доска 50×200, хвоя, 1–2 сорт | 0,8 м³ (13 досок по 6 м) | 11 000–15 000 ₽ |
Оголовки 250×250 под сваю 108 мм | 16 шт. | 6 500–10 500 ₽ |
Гвозди 4×120 или винты 5×100 | около 2,5 кг | 600–1 200 ₽ |
Глухари 8×80 | 64 шт. | 700–1 300 ₽ |
Битумная лента или рубероид | 1 рулон | 700–1 500 ₽ |
Антисептик | 10 л | 1 800–3 500 ₽ |
Итого материалы | — | 21 000–33 000 ₽ |
Работа бригады | 34 пог. м | 20 000–34 000 ₽ |
Вывод из таблицы: обвязка доской обходится примерно в 1 200–2 000 ₽ за погонный метр вместе с работой — это дешевле швеллера и не требует крана на участке.
Шесть ошибок, из-за которых пол начинает гулять
Ошибка 1. Стыки досок в пролёте
Самая частая. Доска закончилась между сваями — её нарастили там же. Под нагрузкой стык раскрывается, обвязка работает как две балки с шарниром посередине. Признак — пол проседает и «дышит» именно в этом месте.
Ошибка 2. Пакет собран из досок разной высоты
Доски 195 и 200 мм в одном пакете дают ступеньку. Лаги пола ложатся на высокую доску, вторая не нагружена вовсе. Калибруйте доски по верхней грани: снизу разница не мешает, сверху — мешает всему.
Ошибка 3. Нет прокладки между оголовком и доской
Конденсат на металле, мокрая пласть, гниль за 3–5 лет. Снаружи ничего не видно: доска гниёт с той стороны, куда Вы не заглядываете. Обнаруживается, когда обвязка уже просела.
Ошибка 4. Крепление саморезами по дереву вместо глухарей
Чёрный калёный саморез 4,2×75 держит на выдёргивание, но лопается на срез при боковой нагрузке. В узел «пакет — оголовок» ставят глухарь 8×80, болт М10 или конструкционный винт с маркировкой производителя.
Ошибка 5. Углы состыкованы в торец без перевязки
Контур из четырёх отдельных балок не работает как рама. При ветровой нагрузке прямоугольник превращается в параллелограмм, а стены каркаса тянутся за ним. Проверка простая: диагонали контура должны сходиться в пределах 10 мм.
Ошибка 6. Доска без антисептика и без обработки торцов
Пропитали пласти, а торцы, отпиленные на месте, не тронули. Через 2–3 сезона у торцов появляется грибок, дерево темнеет и крошится. Обработка торцов занимает 20 минут на весь дом.
Отдельно про сваи, которые «ходят» сами по себе, — в статье о том, почему сваи гуляют после зимы: обвязка тут не виновата, лечение другое.
Вывод: пять правил обвязки доской
- Сечение подбирайте от шага свай: до 2,5 м — пакет 100×200, до 3,0 м — 150×200, больше 3 м — не доска.
- Стык доски по длине допустим только над оголовком, стыки соседних досок пакета разносите на свайный шаг.
- Углы собирайте внахлёст с перевязкой рядов в разные стороны, а не в торец.
- Между металлом оголовка и деревом — два слоя рубероида или битумная лента, всегда.
- В силовых узлах — глухари и болты, чёрные саморезы оставьте для подшива.
Считаете фундамент под каркасный дом? Посмотрите цены на винтовые сваи с монтажом или закажите монтаж свай в СПб и Ленобласти — шаг свай и сечение обвязки подберём под Ваш проект бесплатно.
Частые вопросы
1. Можно ли класть обвязку из доски прямо на трубу сваи, без оголовка?
Нет. Труба 108 мм даёт пятно опоры меньше ладони, дерево сминается поперёк волокон и продавливается. Оголовок 250×250 распределяет нагрузку по площади и даёт четыре штатных отверстия под крепёж. Как подобрать оголовок под свой диаметр и нагрузку — в разборе выбора оголовков для свайного фундамента
2. Сдвоенная доска 50×200 или брус 100×200 — что надёжнее?
По расчёту сечения они равны, на практике пакет из досок ведёт себя лучше. Брус такого сечения сохнет годами и почти всегда даёт продольную трещину по сердцевине. Доска 50 мм высыхает быстрее, а два слоя со смещёнными стыками работают как единая балка без слабого места. Плюс доску можно поднять и поставить вдвоём, без крана
3. Какая влажность доски допустима для обвязки?
Оптимально 12–18% — камерная сушка. Естественная влажность 25–40% рабочая, но пакет надо сплачивать сразу и не оставлять доски лежать поштучно на солнце: покоробит. После сборки на естественной влажности через сезон имеет смысл протянуть глухари на оголовках — дерево усохло, крепёж ослаб
4. Нужно ли утеплять обвязку из доски?
Сама доска в утеплении не нуждается, но контур обвязки — граница тёплого пола. Утеплитель пола заводят до внутренней грани обвязки без щелей, иначе по периметру комнаты идёт холодная полоса. Пакет 100 мм из дерева по теплопроводности примерно вчетверо хуже, чем 100 мм минваты, поэтому снаружи его часто закрывают полосой утеплителя вместе с цоколем
5. Обвязку делают до или после подрезки свай?
После. Сначала сваи подрезаются в один горизонт, потом варятся оголовки, потом идёт обвязка. Обратный порядок означает подкладки под доску, а подкладка под нагрузкой всегда выдавливается
6. За сколько бригада собирает обвязку доской на дом 6×8?
Один день на двоих при готовых оголовках: 34 погонных метра пакета — это примерно 8–10 рабочих часов вместе с разметкой, гидроизоляцией и проверкой диагоналей. Крана и сварки на этом этапе не нужно, поэтому обвязку часто делают своими руками. Общая логика крепления обвязки к сваям разобрана в статье про крепление обвязки к винтовым сваям
